Bautagebuch Mai 2025

von Dirk Emmerich

Alles läuft nach Plan – das ist die zentrale Botschaft für den abgelaufenen Monat Mai.
Im Mittelpunkt der Arbeiten standen in den letzten Wochen weiterhin die Arkaden des Wirtschaftsgebäudes. Wir haben darüber mehrfach berichtet, auch über die damit verbundenen Herausforderungen  >>  Bautagebuch.  Das Update ist daher dieses Mal auch etwas kürzer.

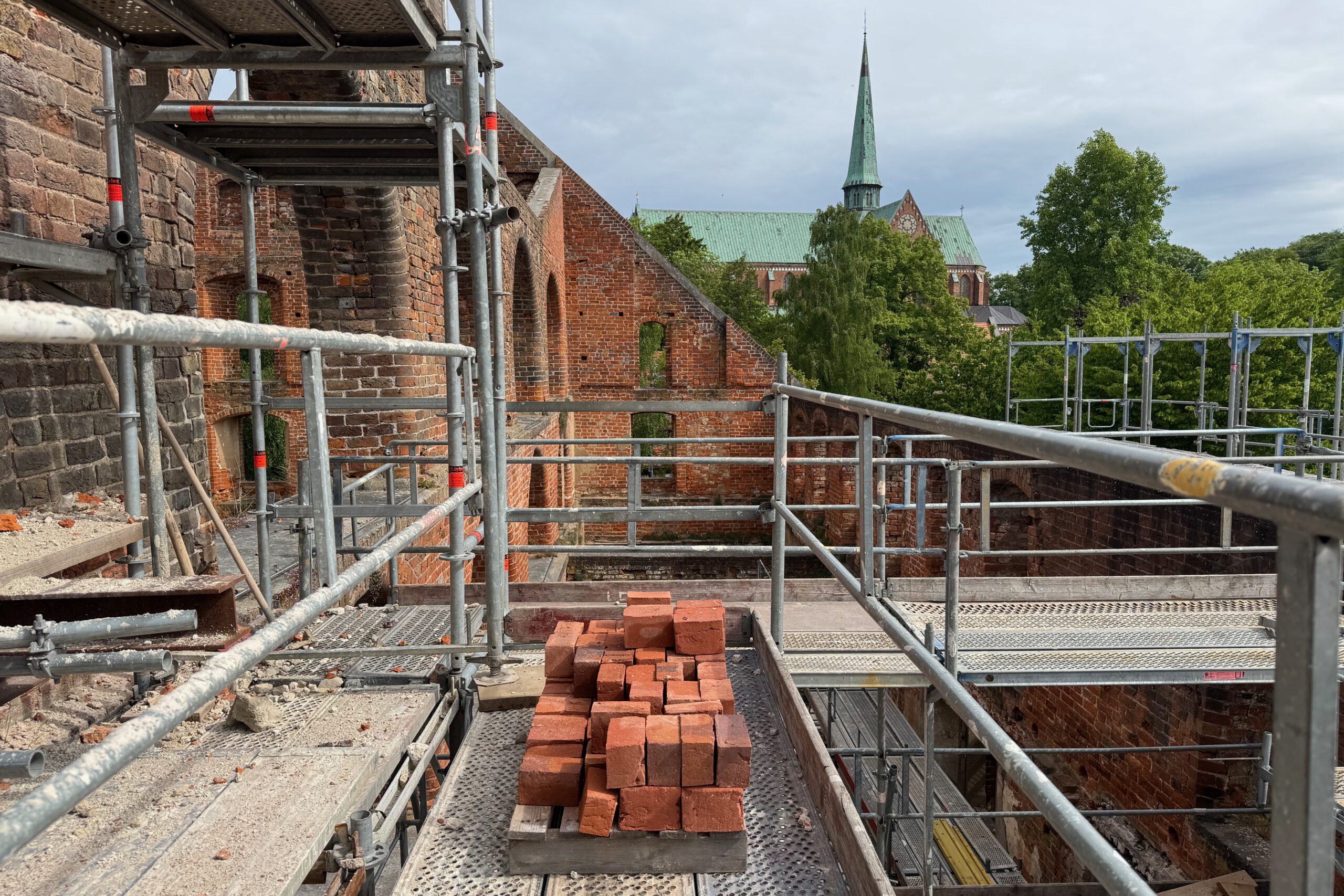

Wir wollen mit  Fotos die Fortschritte bei der Arkaden-Sanierung in den letzten Monaten dokumentieren. Bilder sagen manchmal mehr als viele (neue) Worte. Es ist wirklich einiges passiert, und es geht in den nächsten Monaten genau hier genauso weiter.

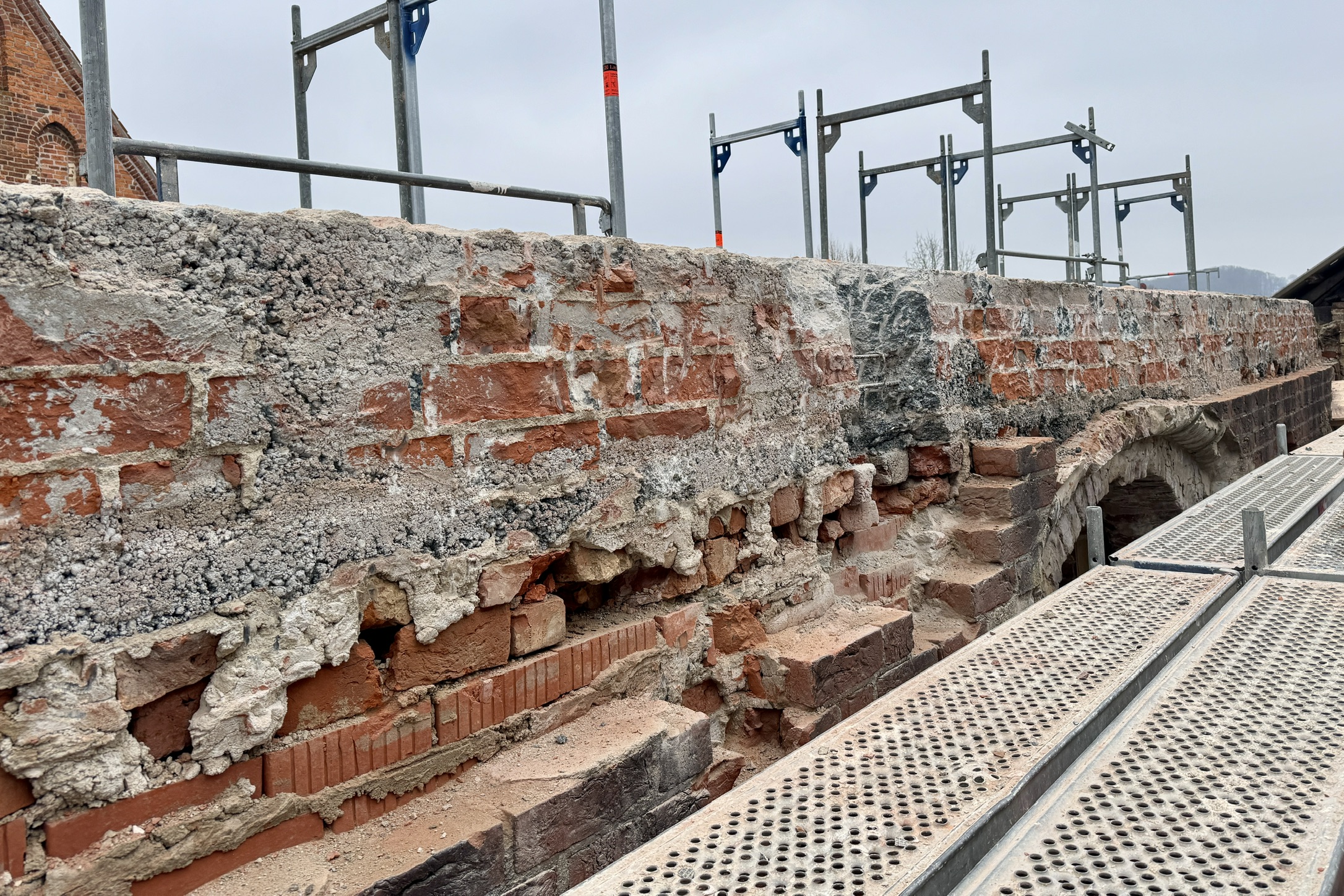

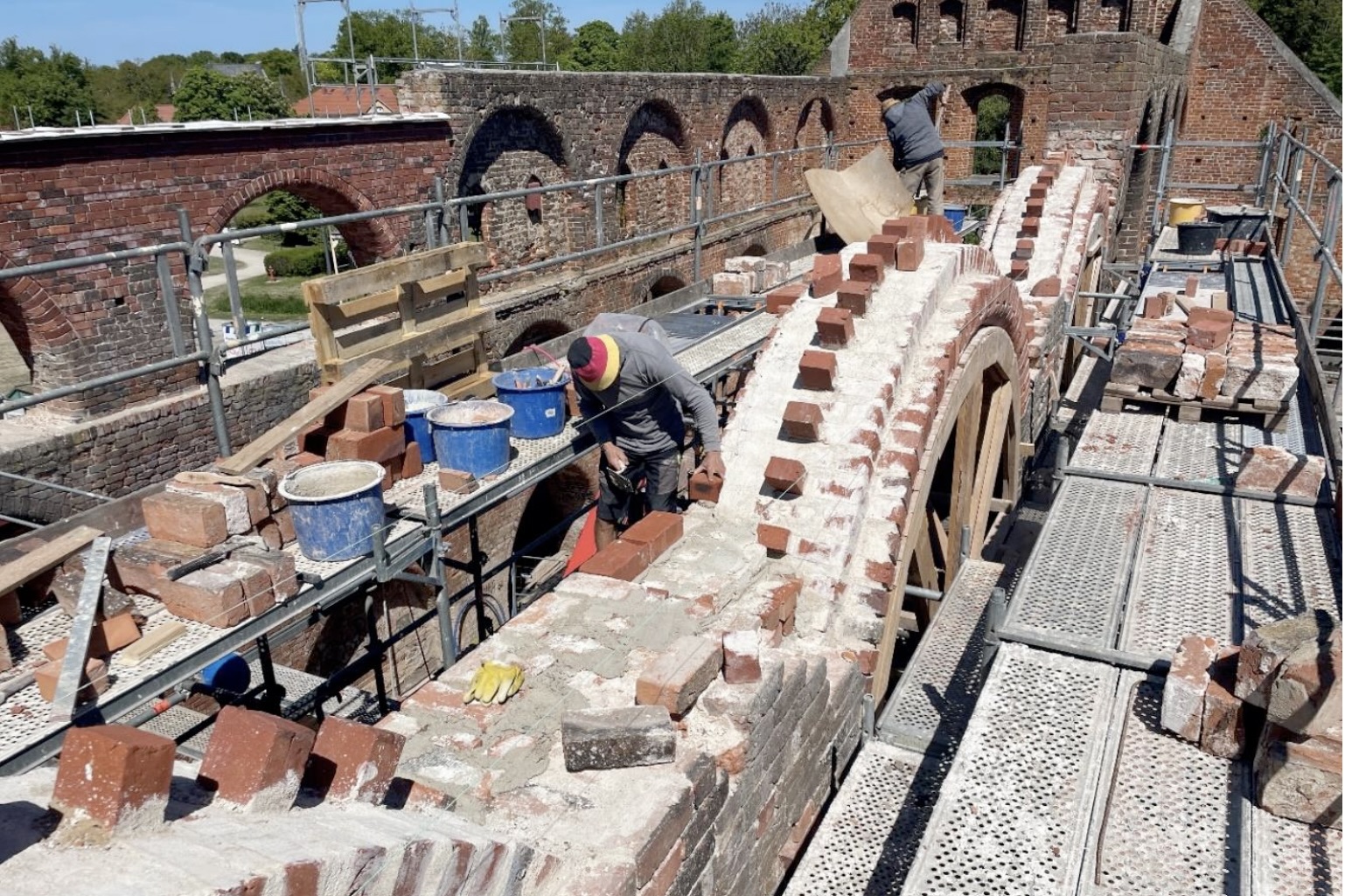

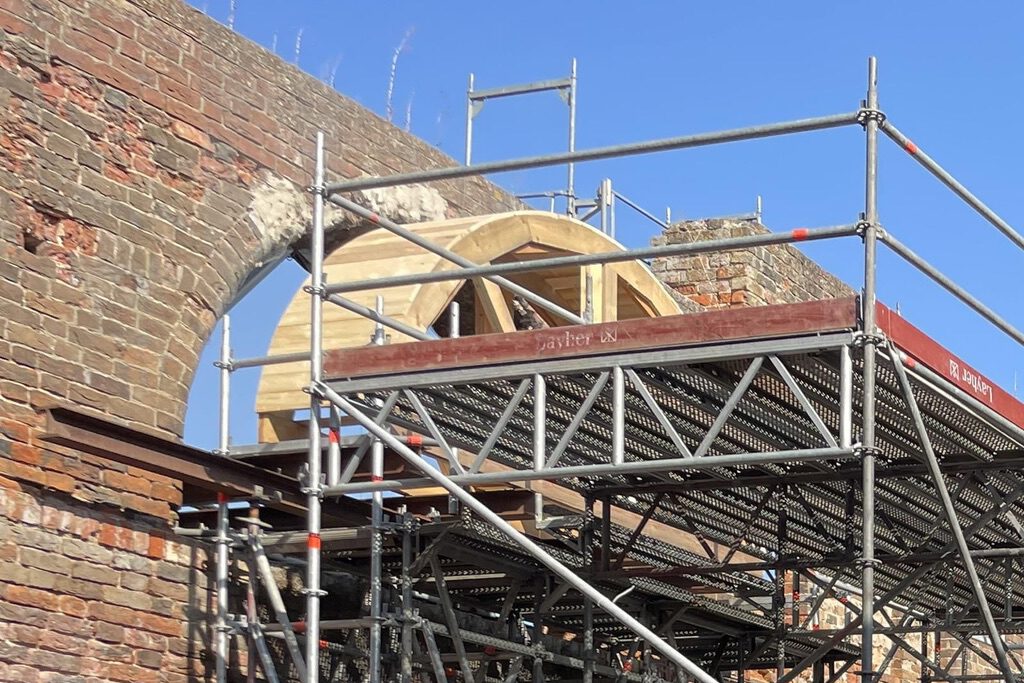

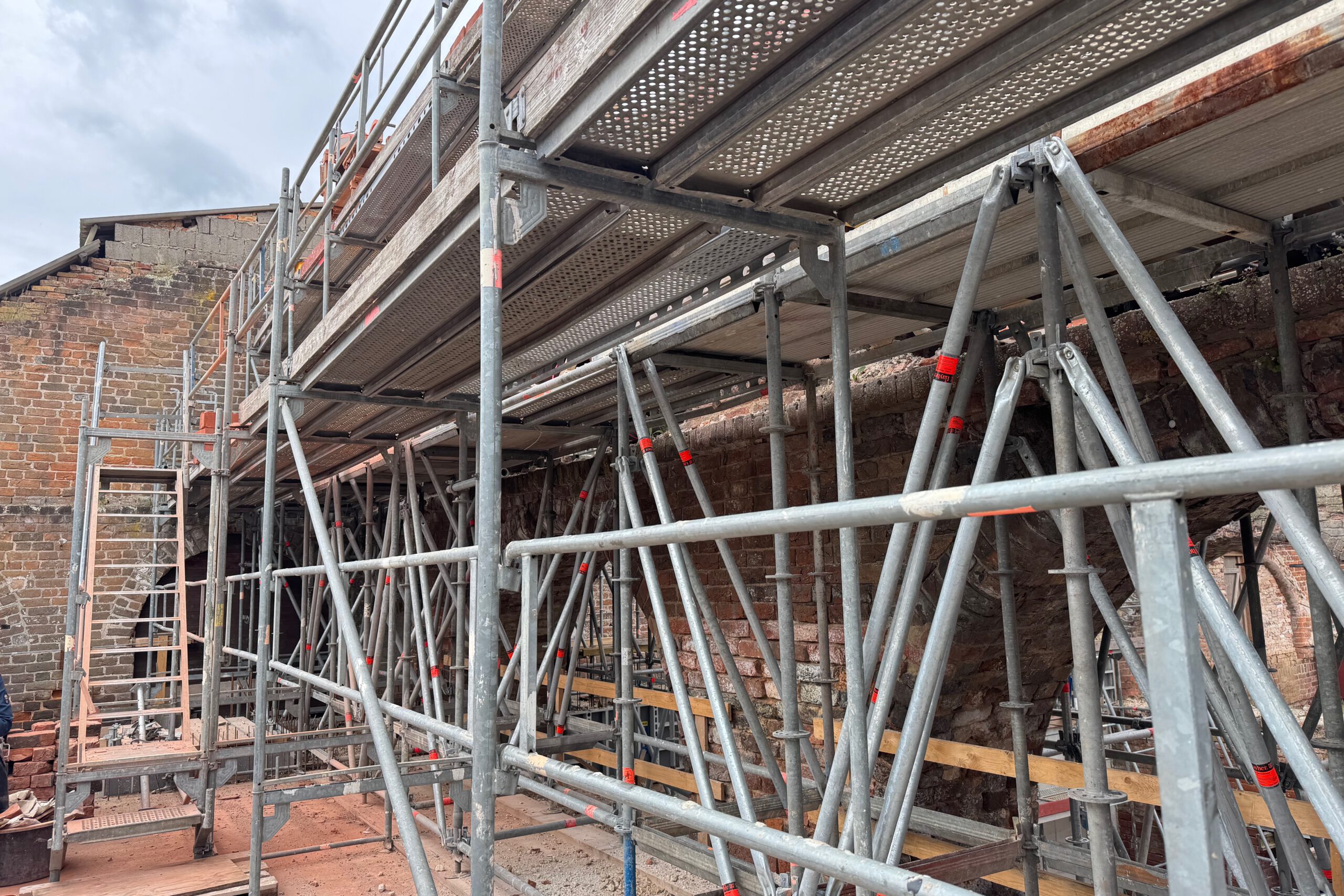

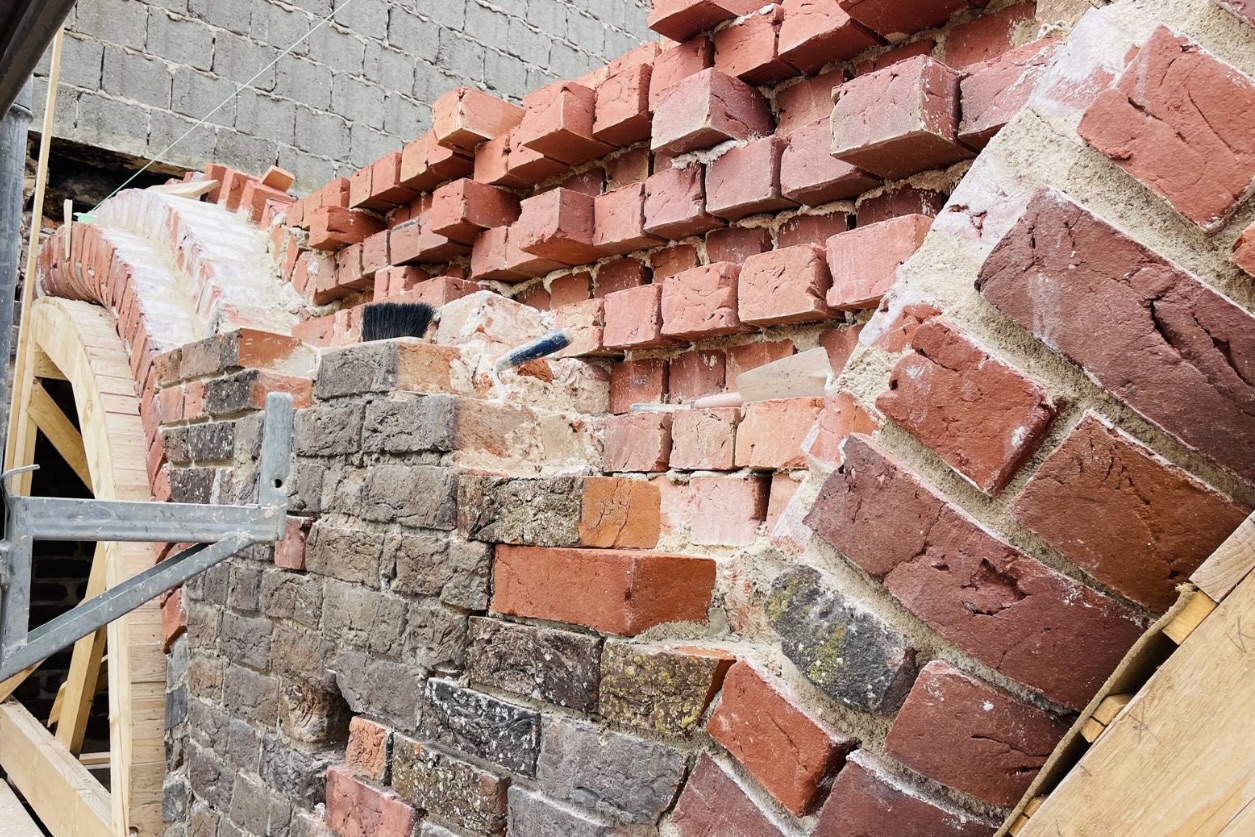

Nach der Sanierung der ersten Arkaden liegen nun belastbare Einschätzungen zu den Kosten vor. Die Sanierung einer Arkade beläuft sich durchschnittlich auf rund 60.000 Euro. Es gibt Arkaden, deren Sanierung teurer wird, aber auch solche, die deutlich günstiger und schneller instandgesetzt werden können.

Wie lange wird es dauern, bis alle Arkaden saniert sind? Einen festen Termin möchte derzeit niemand nennen. Wichtig ist vor allem, dass keine provisorischen Lösungen wie bei der “Notsicherung” um die Jahrtausendwende geschaffen werden, sondern dauerhafte und tragfähige Lösungen. Und sie werden das neue Dach tragen müssen. Alle Beteiligten wollen, dass es zügig vorangeht. Aber an der falschen Stelle auf Tempo und Termine zu drücken, wäre keine gute Entscheidung.

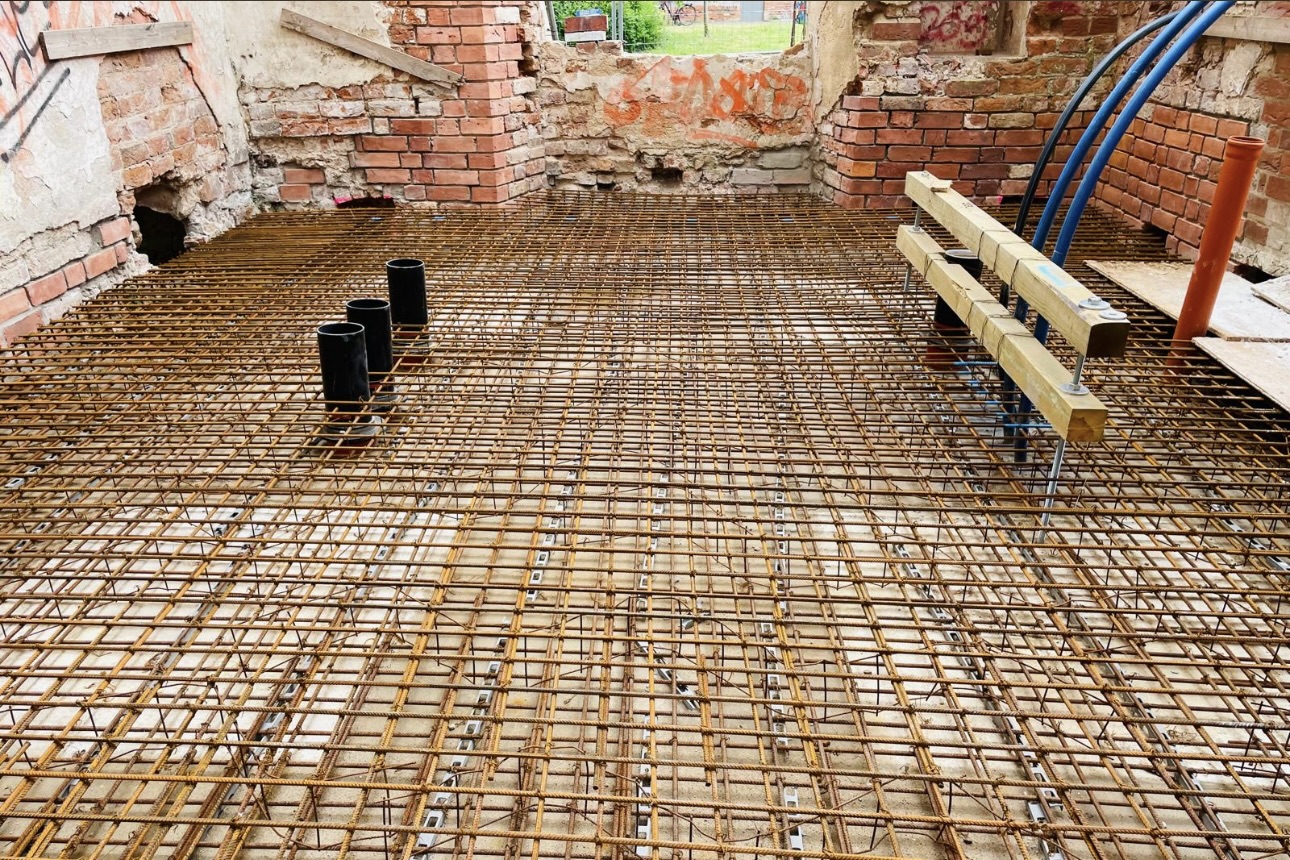

Natürlich wird nicht nur an den Arkaden gearbeitet: In den nächsten Tagen wird die Sohle im zweiten Treppenhaus betoniert. Die Vorbereitungen dafür sind abgeschlossen. Anschließend kann in diesem Bereich des Gebäudes ein Gerüst für die Sanierung der unteren Arkaden aufgestellt werden.

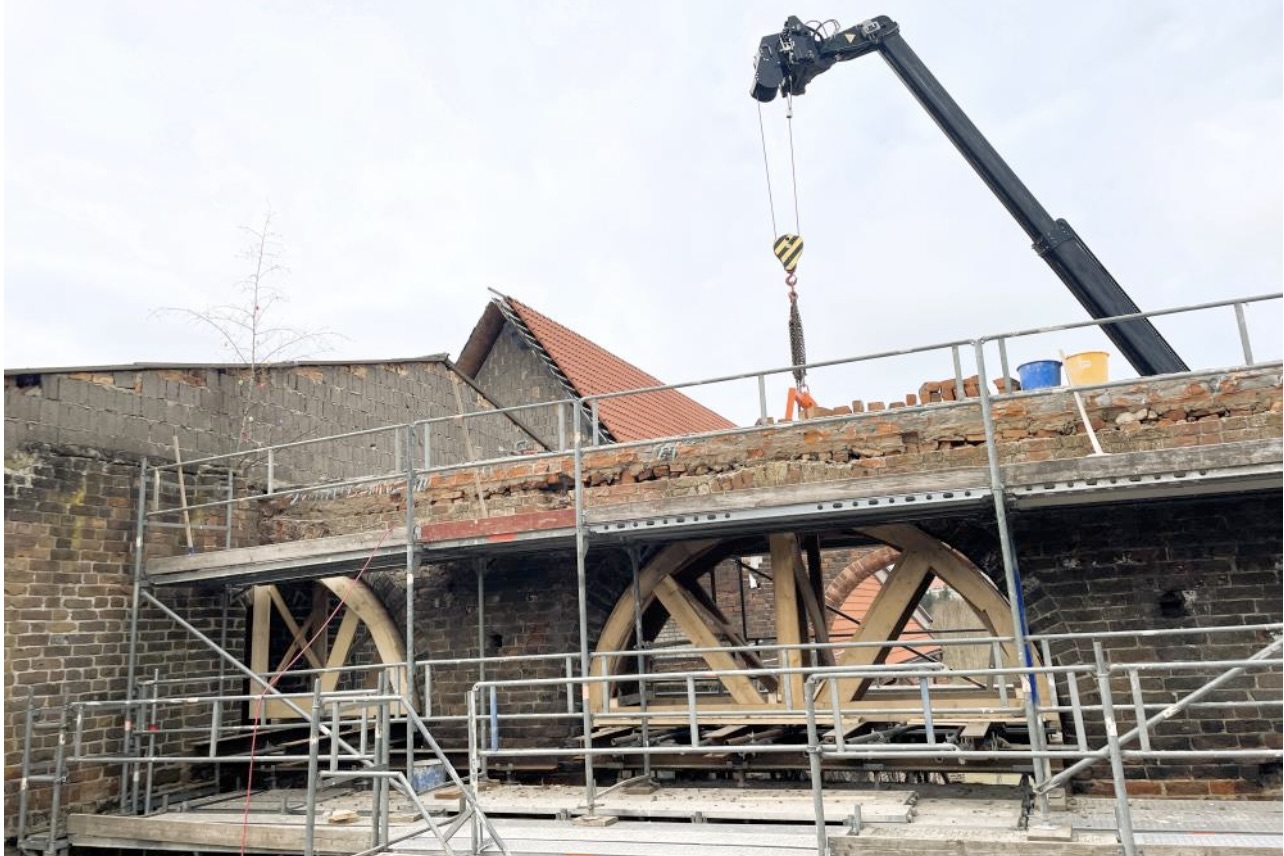

Zuletzt hatten wir berichtet, dass der ursprünglich beauftragte Stahlbauer seinen vertraglichen Verpflichtungen nicht nachgekommen ist. Die Stadt sah sich daher gezwungen, den Vertrag zu kündigen. Im Juni wird das Rathaus den Auftrag neu ausschreiben. Wir werden darüber informieren, sobald es Neuigkeiten gibt.

Neben den Arbeiten auf der Baustelle laufen weiterhin intensive Bemühungen um die Bereitstellung neuer Fördermittel. Im Fokus steht dabei die Finanzierung des zweiten Bauabschnitts nach der geplanten Fertigstellung des Daches im kommenden Jahr. Dann wird es um den Innenausbau des Wirtschaftsgebäudes gehen.
Und auch hier gilt: Sobald es etwas Neues gibt, hier auf dieser Seite werden wir immer zuerst und aktuell darüber berichten.
